盘兴铁路两条高等级电力线路顺利完成迁改

4月13日10时许,随着220千伏征兴二回线路恢复送电,宣告新建盘兴(盘县至兴义)铁路“三电”及管线迁改工程两条220千伏高等级线路顺利完成迁改,为盘兴铁路按期实现运营提供有力保障。

据介绍,220千伏征兴一回和220千伏征兴二回2段高等级电力线路,与在建的盘兴铁路兴义段施工存在交叉影响,不满足铁路安全技术规范,同时对电力线路运行造成安全隐患,需要进行高等级电力线路迁改。

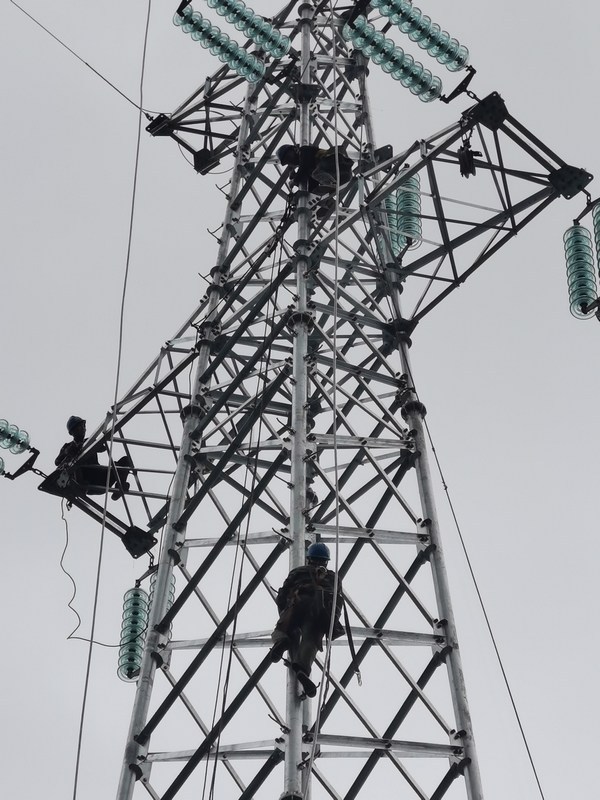

电力线路改迁现场。

施工方中铁八局电务公司第二项目部副经理陈剑表示,该公司主要负责影响新建盘县至兴义铁路工程土建施工及开通运营的通信、电力、给排水和燃气线路的迁改工作。此次高等级电力线路迁改工程影响范围广、停电周期长、工程量较大。其中,线路需跨越高速公路、城市干道和多条10千伏、35千伏电力线路,迁改长度超3公里,还涉及14座电力铁塔组立,施工方案复杂,安全风险极高,协调难度较大。

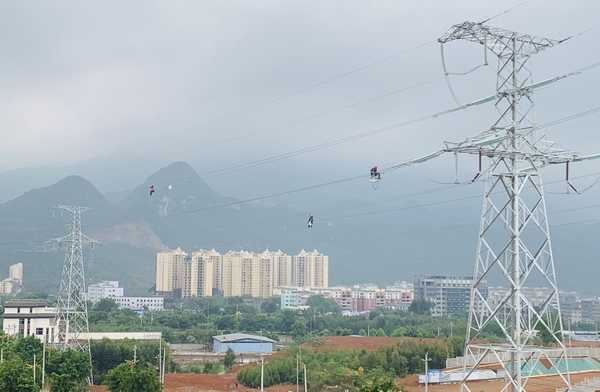

电力线路改迁操作。

在盘兴铁路迁改施工中,第二项目部坚持扎实开展现场勘察,提前预判风险等级,科学组织研讨方案,一直把高等级电力线路迁改工程作为重要节点工期来抓。面对不利条件不等不靠,主动出击,积极与线路产权单位贵州电网有限公司输电运行检修分公司兴义管理所对接方案,沟通协调停电时间,并获得对方的支持和配合。同时,项目部努力优化施工方案,减少交叉施工风险,通过提高施工效率、保障施工安全,最大限度压缩停电时间,兑现节点工期。

据了解,盘兴铁路是贵州省实现“市市通高铁”最后一个项目。项目涉及贵州省六盘水市盘州市和黔西南州兴义市,项目建成投运后可以实现贵阳至各市州行政中心所在地1至2小时高速交通圈,对少数民族聚居的黔西南州全面加快发展意义重大。(文/图 赵旖轩)
